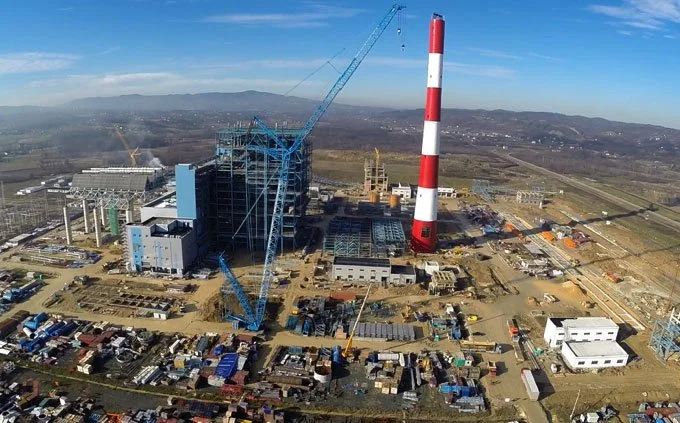

Dinamika izgradnje
Datum stupanja EPC ugovora na snagu:
21. decembar 2012. godine
Planirani rok za završetak izgradnje TE Stanari:
21. septembar 2016. godine
Početak montaže čelične konstrukcije:
septembar 2013.
Početak montaže turbine:
jun 2014.
Završen hidraulički test kotla:
decembar 2014.
Prve količine uglja dopremljene na TE:
juni 2015.
Puštanje TE Stanari u komercijalni rad:
20. septembar 2016. godine
Početak iskopa temelja:
april 2013.
Montaža bubnja kotlovskog postrojenja:
mart 2014.
Završena montaža armirano betonske ljuske dimnjaka:
jul 2014.
TE priključena na 110 kV prenosnu mrežu BiH
mart 2015.
Početak rada sistema hemijske pripreme vode:
maj 2015.
EFT preuzeo TE od generalnog izvođača radova:
8. avgust 2016. godine
